项目反复出问题的根源,其实是这3个环节没打通
2026-03-27做项目的人,大概率都有过这样的困惑:明明前期规划得好好的,执行起来却状况百出;改完一个问题,又冒出新的漏洞;团队忙得焦头烂额,最终要么延期交付,要么成果不符合预期,甚至反复返工、内耗严重。
很多人会把问题归咎于“执行不到位”“团队能力不足”,但实际上,大部分项目的反复翻车,根源不在于执行层,根据我的观察,这三个没能打通的环节通常集中在以下方面:
1. 需求与研发之间:从“想要什么”到“怎么做”的断层
这是最典型、破坏性最大的断裂。
- 现象:产品经理或业务方口头传达了需求,研发人员按自己理解开始做。等演示时,双方才发现理解完全不一致。或者在开发中途,需求频繁变更,但研发的架构、工期并未相应调整,导致大量返工和临时补丁。
- 后果:代码被“打补丁”式修改,逐渐失去清晰的结构,变成“焦油坑”。每次修改都可能引发意想不到的Bug,问题反复出现。
- 打通关键:建立“无异议”的验收标准。 需求不仅要“讲清楚”,还要以研发能执行、测试能验证的方式固化下来(如原型图、业务流程图、明确的输入输出规则)。任何变更必须经过影响评估,不能只传递“一句话需求”。
2. 研发与测试之间:从“我写完了”到“质量过关”的断层
很多团队把测试视为“最后一道关卡”,而不是研发过程的一部分。
- 现象:研发人员觉得“功能跑通了”就提测,测试人员发现大量基础流程都走不通。测试反复打回,研发疲于奔命地修Bug。测试环境与生产环境差异巨大,导致测试通过的代码上线后依然出问题。
- 后果:测试周期无限拉长,上线靠“赌”。研发和测试容易陷入对立情绪,而不是共同对质量负责。反复出现的问题往往是那些低级错误或环境差异导致的问题。
- 打通关键:左移测试与契约测试。 研发提测前必须通过自测用例(冒烟测试),确保核心流程畅通。测试环境与生产环境尽量保持同构(容器化、基础设施即代码)。建立自动化回归测试,确保新代码不会破坏旧功能,阻止问题反复出现。
3. 运维与业务之间:从“上线了”到“真正可用”的断层
项目上线并不等于交付价值。如果缺乏有效的可观测性和反馈闭环,很多问题会被隐藏,直到爆发。
- 现象:项目上线后,团队就解散去忙新项目了。没有监控告警,或者告警太多形同虚设。当用户反馈“卡顿”、“报错”时,由于缺乏日志链路追踪,团队无法复现,只能凭经验猜测,甚至不了了之。业务方认为“上线即结束”,技术方认为“没报错就是没问题”。
- 后果:小问题积累成大故障,性能瓶颈无人问津,用户体验持续恶化。同样的问题(如数据库连接池满、内存泄漏)每隔几个月就爆发一次,因为没人从根因上解决。
- 打通关键:建立全链路的可观测性和运维闭环。 项目交付物必须包含监控大盘、关键指标(如延迟、吞吐量、错误率)的告警阈值,以及详细的日志索引规范。运维和开发共同制定“问题应急响应机制”和“事后复盘机制”,不仅要恢复服务,还要通过根因分析防止同类问题再次发生。
因为项目反复出问题的根源,往往不是技术能力不足,而是项目管理过程缺乏标准化的闭环。PMP®(项目管理专业人士)的知识体系,恰好为“打通这三个环节”提供了一套经过验证的框架。
结合PMP®的核心思想,我们可以把提到的三个环节断裂,映射到项目管理过程组与知识领域的缺失上:
4、需求与研发的断层 → 本质是范围管理 + 沟通管理失效
PMP®强调:范围必须被定义、分解、确认并受控。
- 断裂表现:口头需求、频繁变更、交付与预期不符。
- PMP®纠正措施:
- 创建WBS(工作分解结构):将需求逐层分解到可交付物级别,确保双方对“要做成什么样”有结构化共识。
- 建立变更控制流程:所有需求变更必须经过变更控制委员会(CCB)评估影响(范围、进度、成本),并更新范围基准。拒绝“一句话变更”。
- 相关方沟通管理计划:明确需求传递的格式、频次、确认机制,确保信息在需求方、产品、研发之间“无衰减传递”。
5、研发与测试的断层 → 本质是质量管理 + 风险管理缺失
PMP®将质量定义为“符合要求与适合使用”,并强调质量是规划出来的,不是检查出来的。
- 断裂表现:提测质量差、测试环境与生产脱节、缺陷反复出现。
- PMP®纠正措施:
- 规划质量管理:在项目早期定义质量标准、验收标准、测试用例的覆盖度,而不是靠后期“救火”。
- 管理质量(质量保证):通过“左移测试”、代码评审、持续集成等方式,在过程中嵌入质量活动,而非依赖最终测试。
- 风险登记册:将“环境差异”“回归漏洞”等识别为已知风险,提前规划应对措施(如容器化统一环境、自动化回归测试)。
6、运维与业务的断层 → 本质是整合管理 + 监控与收尾缺失
PMP®强调:项目不是“上线即结束”,而是要通过监控与收尾实现价值移交。
- 断裂表现:上线后无监控、故障无法追溯、同样问题重复爆发。
- PMP®纠正措施:
- 监控项目工作:建立可观测性指标(KPI/KRI)作为项目监控的一部分,将运维指标纳入项目绩效评估。
- 实施整体变更控制:运维发现的缺陷应走正式变更流程,进行根因分析,确保修复措施被闭环,而不是“临时重启一下”。
- 结束项目或阶段:交付时不仅交付代码,还要交付监控大盘、应急预案、已知问题清单、复盘报告,确保知识转移和运维能力内化。
7、三个环节没打通的底层根源(PMP®视角)
从PMP®的视角看,这三个环节的断裂,实际上是项目缺少端到端的闭环管理,具体体现在:
- 缺少整合管理:没有统一的项目管理计划,各环节各自为政,依赖“人治”而非“流程”。
- 缺少干系人参与:业务、研发、运维在项目早期未充分对齐目标,导致后期在衔接处反复博弈。
- 缺少持续改进机制:没有建立“经验教训登记册”和“复盘机制”,导致同样的问题在不同项目或版本中反复发生。
把PMP®证书背后的思维落地到这三环节

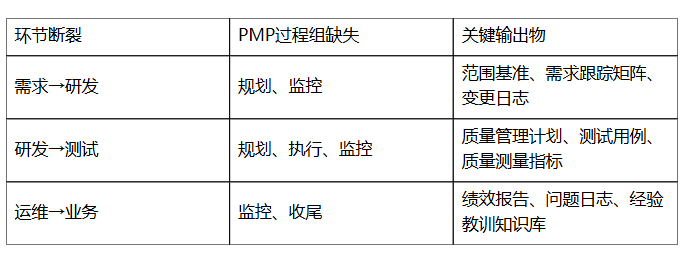

如果你或团队有PMP®背景(或正在备考),完全可以把项目管理过程组(启动、规划、执行、监控、收尾) 作为一个隐形的治理框架,嵌套在三个环节之上:

当这些PMP®强调的“管理工件”缺失时,团队就会陷入“救火—重蹈覆辙—再救火”的循环。
总结:PMP®不是一张纸,而是一套“防复发性”的管理机制
项目反复出问题,往往不是因为没有能力解决单次问题,而是因为缺少让“解决问题”变成“系统性不再发生”的治理结构。
PMP®证书背后的核心价值,正是建立这种结构:
- 用范围管理 锁死需求与研发之间的“理解偏差”;
- 用质量与风险管理 阻断研发与测试之间的“低级漏洞”;
- 用整合与监控收尾 消除运维与业务之间的“黑盒盲区”。
如果你正在推动团队改进,也可以考虑将PMP®中的经验教训登记册作为切入点——每次问题发生后,强制记录“根本原因”和“过程改进项”,并跟踪到下一个迭代的规划中。这本身就是把三个环节打通的最轻量级闭环。
