PMP®如何导演一场零失误的数据中心大迁徙?

2025-08-21
引言:在“零宕机”的悬崖上跳舞

我至今仍记得那个周一上午的会议。空气中弥漫着雄心与焦虑交织的气味。我们的客户——一家国内知名的金融科技巨头的CTO在白板上画了两个点,相隔甚远,一个代表着他们位于一线城市、运营了近十年的旧数据中心,另一个则是数百公里外、即将竣工的全新T4级数据中心。“我们,”他用马克笔重重地圈住两个点,“要把这里的心脏,完整、无损、并且在业务不停跳的情况下,移植到这里。
“心脏停跳一秒” ,对于这家每分钟处理数千万笔交易的公司来说,都可能意味着数十亿的业务损失和不可逆转的声誉危机。这就是我们接下的项目:一场被内部称为 “Mission Impossible”的跨城数据中心物理迁徙。

挑战清单令人窒息:

●绝对的业务连续性:核心业务系统,尤其是交易和清算系统,必须保持7x24小时运行。我们只有48小时的 “黄金窗口期” 进行最终的核心系统割接(Cutover),这48小时内任何不可控的延误,都将导致项目彻底失败。

●极端复杂的多方协作:这不仅仅是一个IT项目。它牵动着客户方的IT基础设施部、应用开发部、业务运营部、安全合规部,以及外部的新旧园区物业、三大网络运营商、专业搬迁物流公司、基础设施施工团队、设备原厂商技术专家等,干系人数量超过100人,协作难度堪称 “项目管理的交响乐” 。

●高昂的资产与安全风险:数亿资产的设备物理搬运,不仅要确保设备在运输途中的物理安全(防震、防静电、恒温恒湿),还要确保数据的逻辑安全,防止任何信息泄露的可能。

面对这个堪比载人航天工程般精密的项目,任何个人的经验和直觉都显得苍白无力。我们必须依赖一套系统性、精细化、能在高压下保持稳定的管理框架。事实证明,PMP®项目管理知识体系(PMBOK)不仅是理论,更是指导我们在悬崖上稳稳跳完这支舞的关键指南。

今天,我将深度复盘这场耗时15个月的“零宕机”数据中心物理迁徙项目,剖析我们如何应用PMP®的关键路径、风险量化、采购管理和质量管理理论,最终圆满完成任务,为数亿资产保驾护航。

第一章:使命与挑战——基础设施项目的独特性

数据中心物理迁徙项目与常见的软件开发项目有着本质的区别。SaaS项目可以敏捷迭代,错了可以快速修复发布新版本;但数据中心搬迁,如同发射火箭,只有一次机会,没有“撤销”键。它融合了土木工程、电气工程、物理物流、信息技术和业务连续性管理等多个专业领域,其复杂性体现在每一个细节里。

1. 物理迁徙的精密与脆弱

“搬箱子” 的说法是对这个项目最大的误解。我们面对的是数千台机架式服务器、刀片服务器、大型存储阵列、磁带库、核心交换机、防火墙等。每一台设备的物理位移,都需要严密的规划和操作规范。

●设备资产的脆弱性:精密的IT设备对震动、温度、湿度和静电极为敏感。硬盘在运输途中的微小震动可能导致磁头损坏,主板上的电容可能因静电击穿。因此,从包装材料的选择(防静电气泡膜、定制缓冲海绵)到运输车辆(气垫减震车)的要求,都必须达到极致。

●网络和布线的复杂性:数万根光纤和网线需要精确记录、标签化拆除、并在新机房的指定端口重新连接和调试。一根线插错,可能导致整个业务集群瘫痪。我们为此制作了上万张标签,并绘制了精确到每个U位的《端口映射矩阵图》。

●新旧环境的差异:新机房的电力容量、PUE(电源使用效率)、制冷能力、消防系统、安防门禁等,都必须在搬迁前完成多轮压力测试和验收。任何一个环节不达标,都可能成为项目失败的导火索。

2. “零宕机” 背后的技术挑战

对于金融科技公司而言,业务停机时间等于真金白银的损失。实现“零宕机” 或在极短的可接受停机窗口期内完成切换,背后是复杂的技术架构支撑。我们必须在搬迁前,利用客户的异地灾备中心,构建一个临时的 “双活” 数据中心架构。这意味着我们需要在数月时间内,完成跨城数据链路的铺设、TB级别数据的实时同步与校验,确保在旧机房设备断电的瞬间,业务流量能无缝切换到灾备中心,为物理搬迁争取宝贵的48小时。这个过程本身就是一个独立且高风险的项目。

3. 极限下的时间管理:从CPM到蒙特卡洛

这个项目最大的敌人就是时间。我们必须在48小时的 “割接窗口” 内,完成物理拆卸、打包、运输、开箱、上架、通电、连接、配置、验证等数百个环环相扣的步骤。在项目启动初期,团队内部弥漫着悲观情绪: “不可能,48小时绝对不够!” 。如何科学地规划这48小时内的每一个步骤,并向管理层证明其可行性,成为了我们面临的第一个巨大难题。

第二章:PMP®的实战应用——定点爆破复杂性

面对高度的不确定性和极限的时间要求,我们采取了PMP知识体系中的关键方法,将“零宕机”这个不可能完成的任务拆解为可控的执行步骤。

法宝一:时间管理——从关键路径法(CPM)到概率分析

在PMP知识体系中,关键路径法(CPM)是确定项目最短工期、识别最重要活动的技术。在这个项目中,CPM不再是理论工具,而是决定项目生死的“手术刀”。
实操落地:

1. WBS分解至最底层

我们首先利用WBS将 “48小时割接窗口” 内的所有活动分解到最细粒度——工作包(Work Package),例如 “核心存储设备A-01拆卸” 、 “核心数据库服务器B-02断电” 、 “3号运输车装车并密封” 、“目标机房C-03机柜布线预检查”等,总计超过500个工作包。

2. 超越单点估算:引入PERT三点估算法

我们深知,对于这种高风险操作,单点时间估算(例如,“这个任务需要2小时”)是极其危险的。我们引入了PERT(计划评审技术),对每一个关键工作包进行三点估算:

●最乐观时间 (O):一切顺利的理想情况。
●最可能时间 (M):正常情况下的耗时。
●最悲观时间 (P):考虑到可能风险(如螺丝拧不开、设备卡住)的最坏情况。

通过公式 (O+4M+P) / 6得出一个更科学的期望时间。这让我们对时间的把握从“凭感觉” 变成了“基于概率”。

3. 绘制关键路径图(Critical Path Diagram)

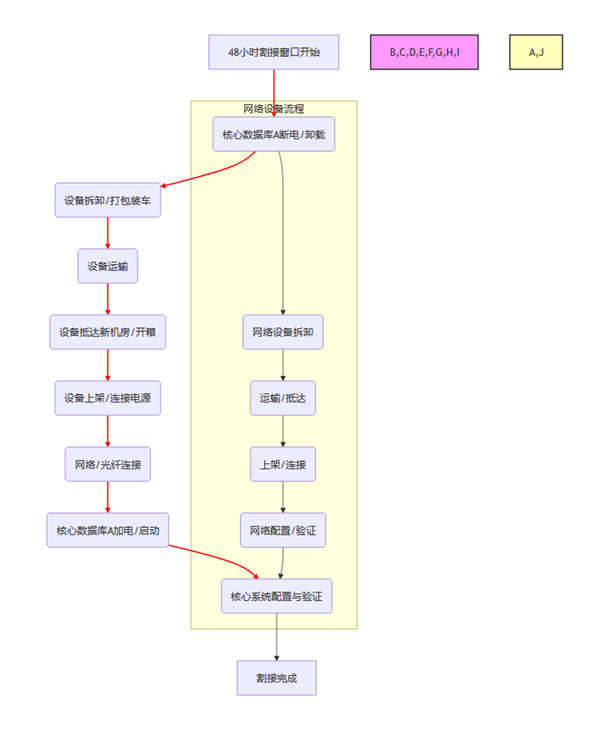

我们使用Primavera P6(比MS Project更适合复杂工程项目)绘制了这500多个工作包的详细网络图,精确定义了它们之间的依赖关系(FS, SS, FF, SF)。最终,一条由128个活动组成的关键路径清晰地浮现出来,这条路径上的任何延误,都会直接导致整个项目延期。数据中心搬迁关键路径示意图(简化版),


4. 压力测试:蒙特卡洛模拟(Monte Carlo Simulation)

即使有了PERT估算,我们仍需回答管理层最关心的问题:“我们有多大把握在48小时内完成?” 为此,我们进行了蒙特卡洛模拟。利用P6的风险分析模块或第三方插件,基于每个活动的三点估算分布,运行了数千次计算机模拟。最终得出的结论是: “我们有95%的信心在46.5小时内完成割接,有70%的信心在44小时内完成。” 这个基于数据的结论,极大地增强了管理层的信心,也为我们争取到了必要的资源。

PMP®价值体现:我们不仅仅是画出了关键路径,更是通过PERT和蒙特卡洛模拟,将时间管理从一门 “艺术” 变成了一门 “科学” 。它帮助团队识别真正的瓶颈、量化风险、做出基于数据的承诺,这是保障 “零宕机” 的核心前提。

法宝二:采购管理——构建多供应商的“命运共同体”

数据中心项目需要多种专业供应商,他们各自为战,目标不一。PMP的采购管理知识领域,帮助我们通过合同和流程,将他们拧成一股绳,形成一个“命运共同体”。

实操落地:

1. 制定手术刀级的SOW(工作说明书)

针对不同供应商,我们定制了极度详细的SOW。例如,对于物理搬迁供应商,SOW不仅规定了搬运数量和时间,还明确了设备包装标准(精确到用哪种型号的防静电气泡膜)、运输车辆必须配备GPS和实时视频监控、震动感应器的阈值设定、以及详细的保险和赔偿条款。

2. 创建供应商RACI矩阵

为了明确交叉领域的责任,我们为所有供应商创建了RACI矩阵(负责-批准-咨询-知情)。例如,在“设备下架”这个活动中,客户IT工程师是R(Responsible),搬迁公司是A(Accountable),设备原厂商是C(Consulted)。这有效避免了在现场出现“这不是我的活” 的推诿现象。


3. 绩效管理与合同执行

●激励与惩罚的“双刃剑”:合同中明确了如果供应商在关键路径上的任何一个活动出现延误,将面临严厉的惩罚条款(例如,每延迟一小时罚款X万元)。同时,我们设定了激励机制:如果供应商在保障安全的前提下,比计划提前完成关键路径任务,将获得可观的奖金。这使得供应商的目标与我们的项目目标高度一致。

●里程碑支付:付款与关键里程碑的达成(如新机房土建验收、核心网络搭建完成、搬迁演练通过)严格挂钩,确保供应商的动力始终与项目目标一致。

PMP价值体现:有效的采购管理,是通过严谨的合同和流程设计,将外部供应商的利益与项目成功深度绑定。这是在复杂项目中将风险转移和绩效优化落地的关键。

法宝三:质量管理——从“模拟演练”到“肌肉记忆”

对于“零宕机”项目,质量管理的核心是预防,目标是让团队在正式割接时形成“肌肉记忆”。PMP中的质量管理知识领域强调预防胜于检查。

实操落地:

1. 质量规划与验收标准:在项目早期,我们与客户共同制定了详细的质量验收标准和质量核对单(Checklist)。例如,每一台服务器在新机房上架后,必须通过包括物理外观、电源通断、网络连通性、BMC管理口可访问性、操作系统自检信息等在内的20多个检查点,只有全部通过,该设备才算“质量合格”。

2. 身临其境的“战争游戏”:模拟演练(Mock Cutover)

在正式搬迁前的三个月里,我们进行了五次端到端全流程模拟演练。这绝非简单的流程排练,而是真实的“战争游戏”。

●场景设计:我们故意在演练中引入各种突发状况。例如,在第三次演练的凌晨2点,指挥中心突然宣布:“3号运输车在高速上发生故障,预计晚到3小时!” 团队必须立即启动应急预案,重新调配资源,启用备用路径,确保后续关键路径不受影响。

●全员参与:演练要求所有相关方,包括客户、供应商、物流公司的所有一线人员都必须参加,确保每个人都清楚自己在每个时间点的具体职责。

●持续质量改进(PDCA):每次演练后,我们都进行严格的复盘,识别薄弱环节并立即改进。正是通过这些演练,我们发现并修正了超过50个潜在的流程缺陷,将团队的响应时间缩短了30%。

PMP®价值体现:PMP®的质量管理流程,将 “零宕机” 的承诺转化为可操作的质量标准和反复的实战演练。通过 “战争游戏” ,我们将不确定性转化为确定性,将计划转化为团队的本能反应。

第三章:成功与复盘——PMP®的实战价值

最终,在那个决定性的周末,我们的数据中心物理迁徙项目在规划的48小时窗口内,提前2小时成功完成。核心业务系统实现了零宕机平滑切换,所有设备安全抵达并顺利上线,性能指标甚至优于从前。

复盘启示:

1. 计划的深度决定了执行的高度:在基础设施项目中,变化是常态。但PMP®教会我们,一个足够深入和灵活的计划,本身就是应对不确定性的最强武器。我们投入了超过60%的规划精力在WBS、PERT、CPM和蒙特卡洛模拟上,这个过程看似耗时,但它为执行阶段的 “快、准、稳” 奠定了坚实的基础。

2. 软技能是高压下的粘合剂:PMP的软技能(领导力、谈判、冲突解决)在这个项目中发挥了核心作用。在高压环境下,如何安抚焦虑的业务部门、如何激励通宵工作的工程师、如何果断裁决供应商之间的责任纠纷,这些“软”能力,是连接所有技术环节的强大粘合剂。

3. 从项目成功到商业胜利:我们的交付不止于“按时、按预算”。新数据中心更低的PUE为客户每年节省了数百万的电费;更强的扩展能力支撑了他们后续两项新业务的快速上线;完善的灾备架构,使其顺利通过了最高级别的金融监管审查。这体现了PMP®强调的,项目最终要为组织创造商业价值(Business Value)。

4. PMP®认证的真正意义:PMP®认证的价值,绝不在于那张证书,而在于它为你植入了一套应对复杂问题的结构化思维模式。它提供了一套行之有效的通用语言(如WBS, CPM, EVM, RACI),使得来自不同专业背景的人能够在一个统一的框架下进行高效沟通和协作。在这个项目中,PMP知识体系是我们应对复杂性和保障 “零失误” 的认知基石。

结语:

数据中心物理迁徙项目,是对项目经理综合能力的极限挑战。这是一场在“零宕机” 的悬崖上跳舞的表演,需要科学的规划、严谨的执行和无间的协作。

从这个项目复盘中,我们看到,PMP®绝非束之高阁的理论。它是一套经过千锤百炼的、应对复杂、高风险项目的有效方法论。它教会我们敬畏复杂性,也赋予我们征服复杂性的工具和信心。

在项目管理的道路上,愿我们都能做到:心中有框架,手中有工具,眼前有目标,团队有信任。只有这样,我们才能从容面对任何挑战,交付真正卓越的成果。
